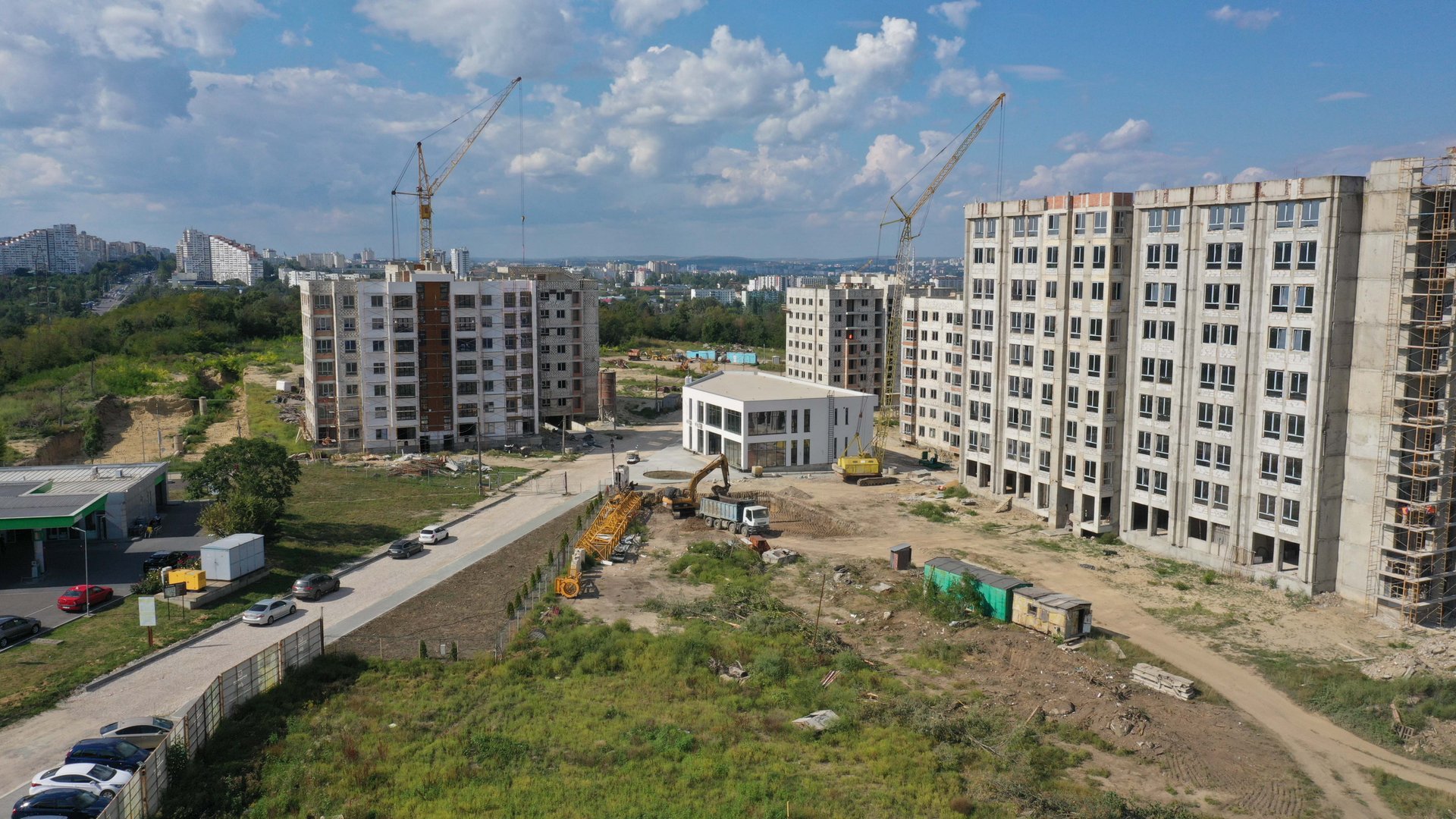

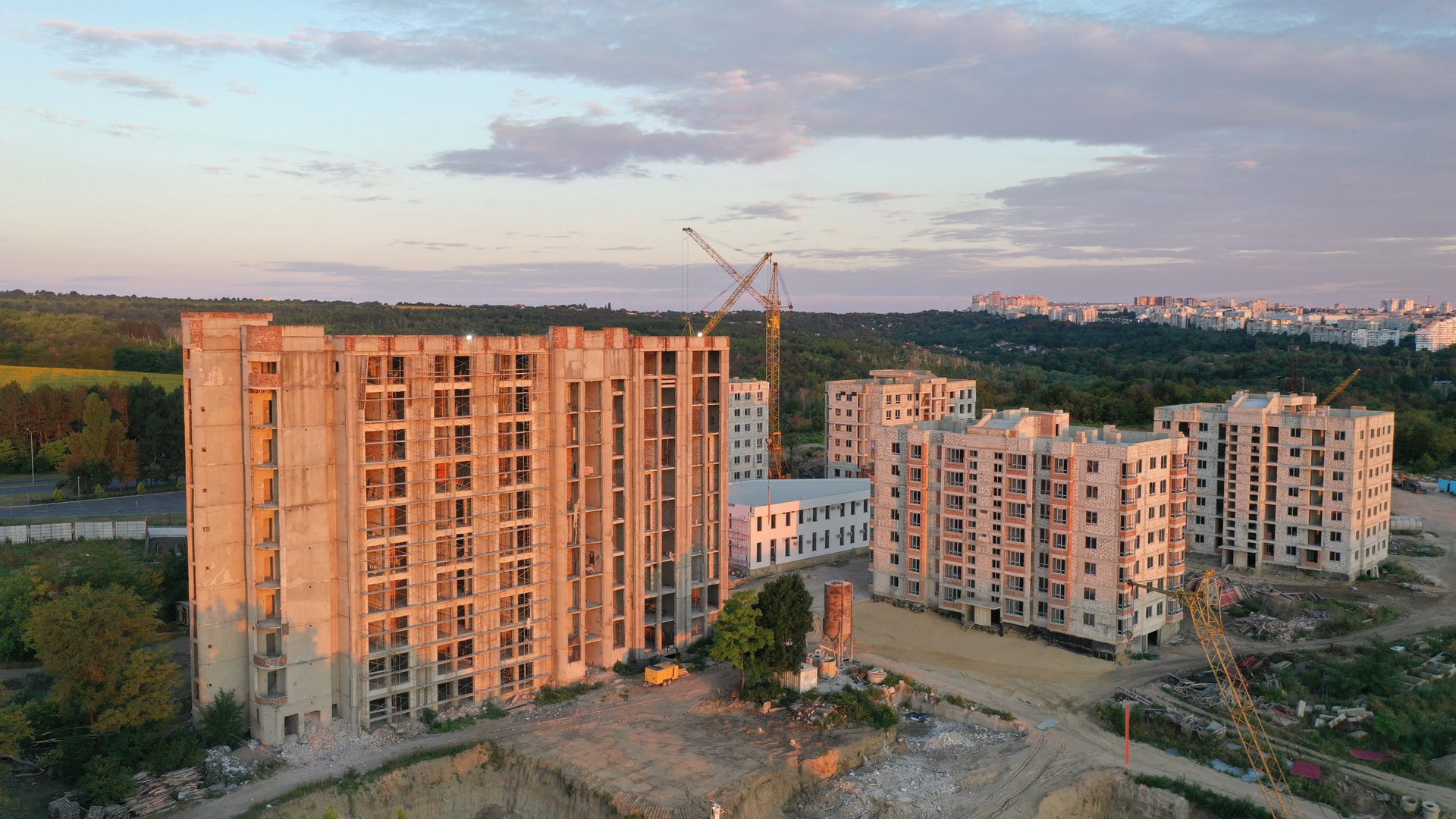

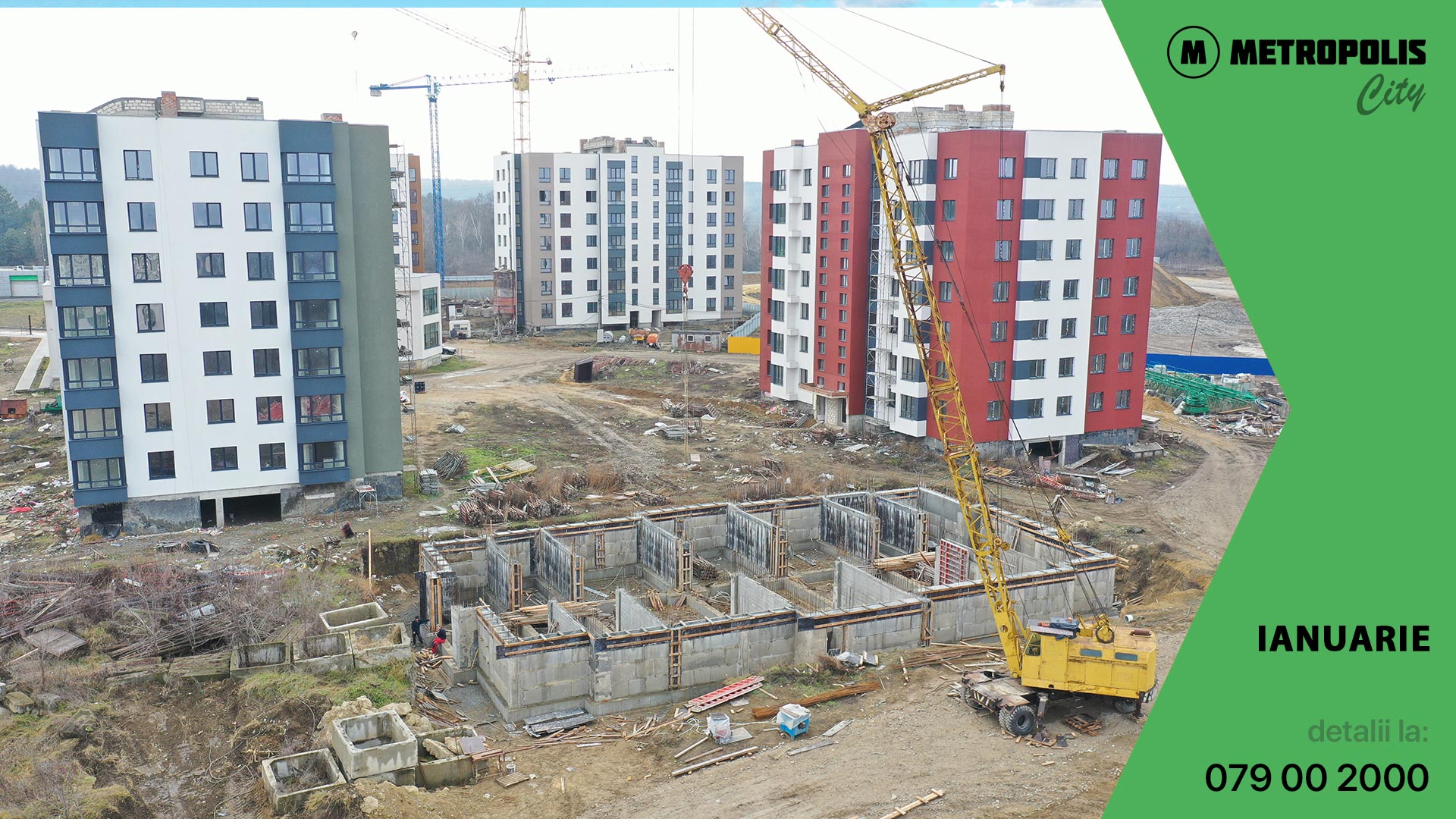

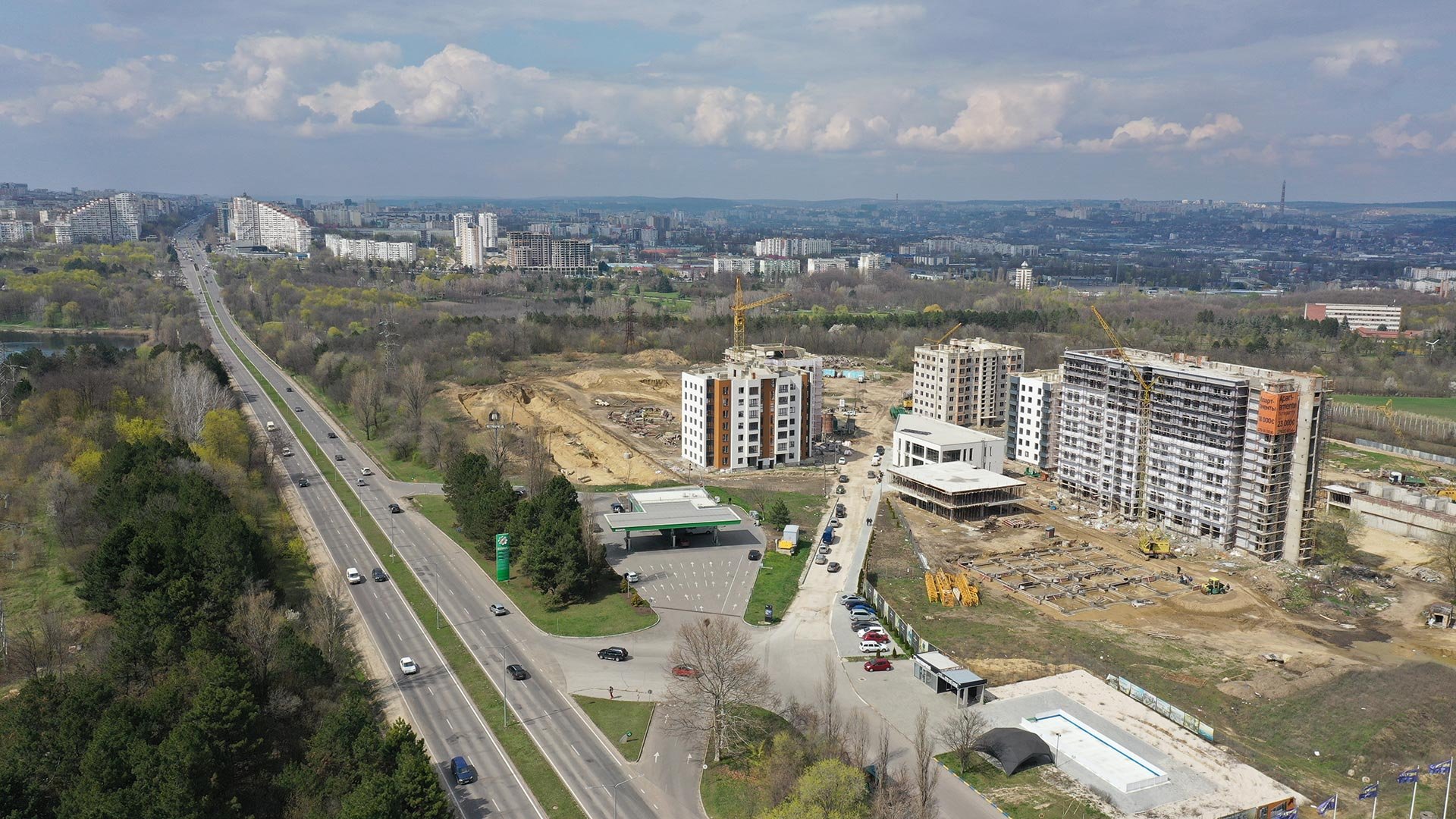

METROPOLIS City. Progresul construcției în luna ianuarie 2025!

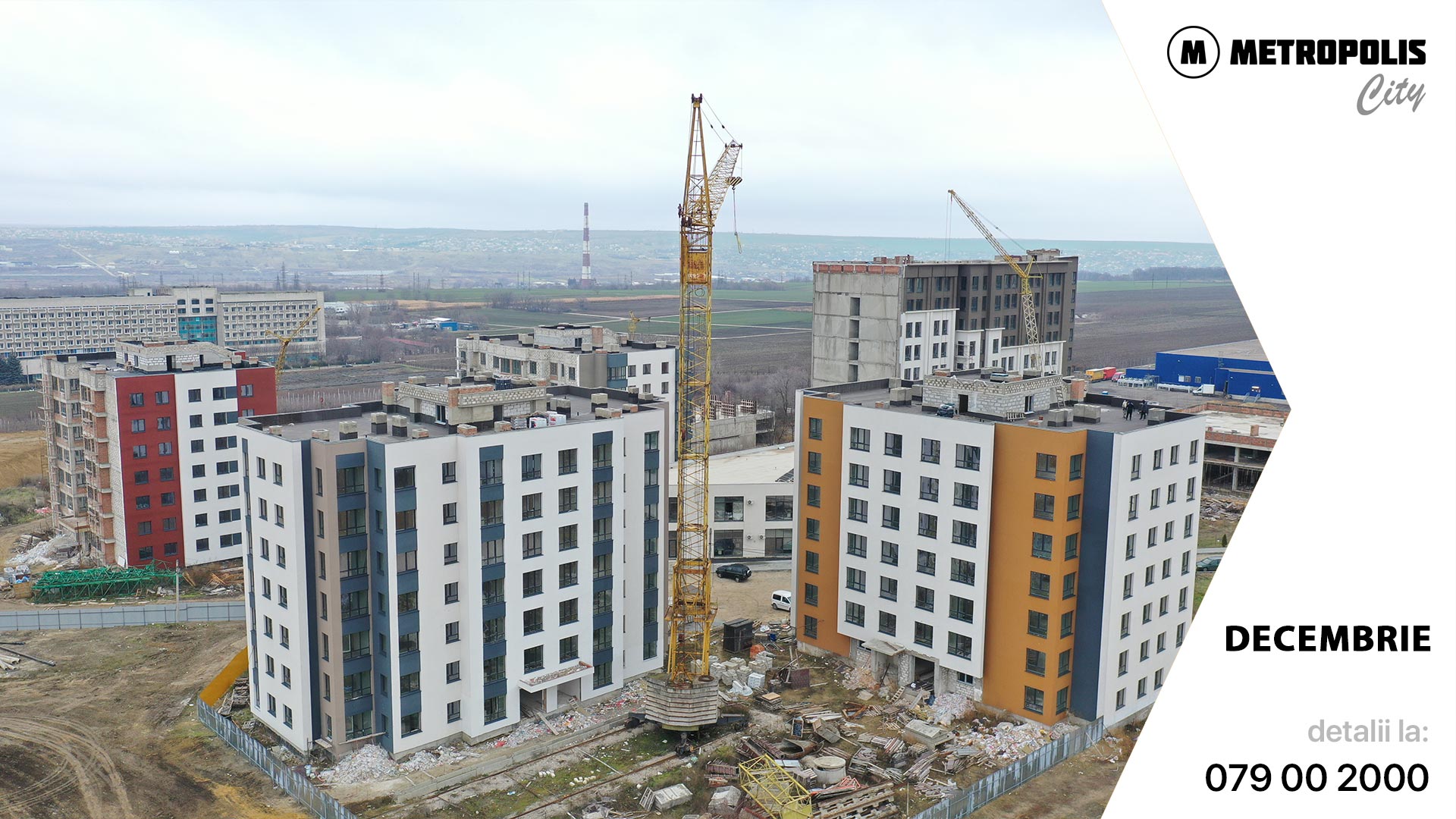

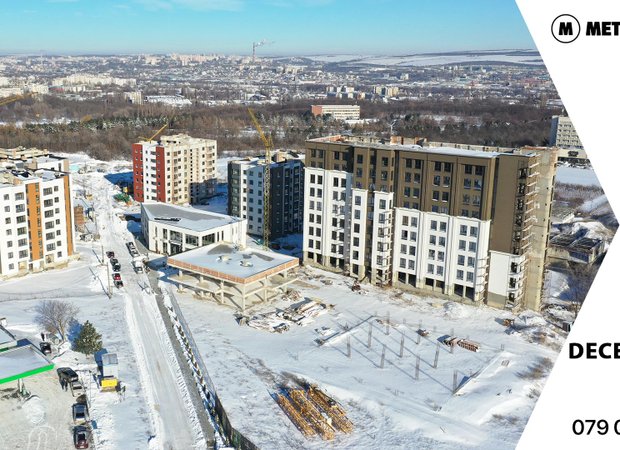

METROPOLIS City. Progresul construcției în luna Decembrie 2024!

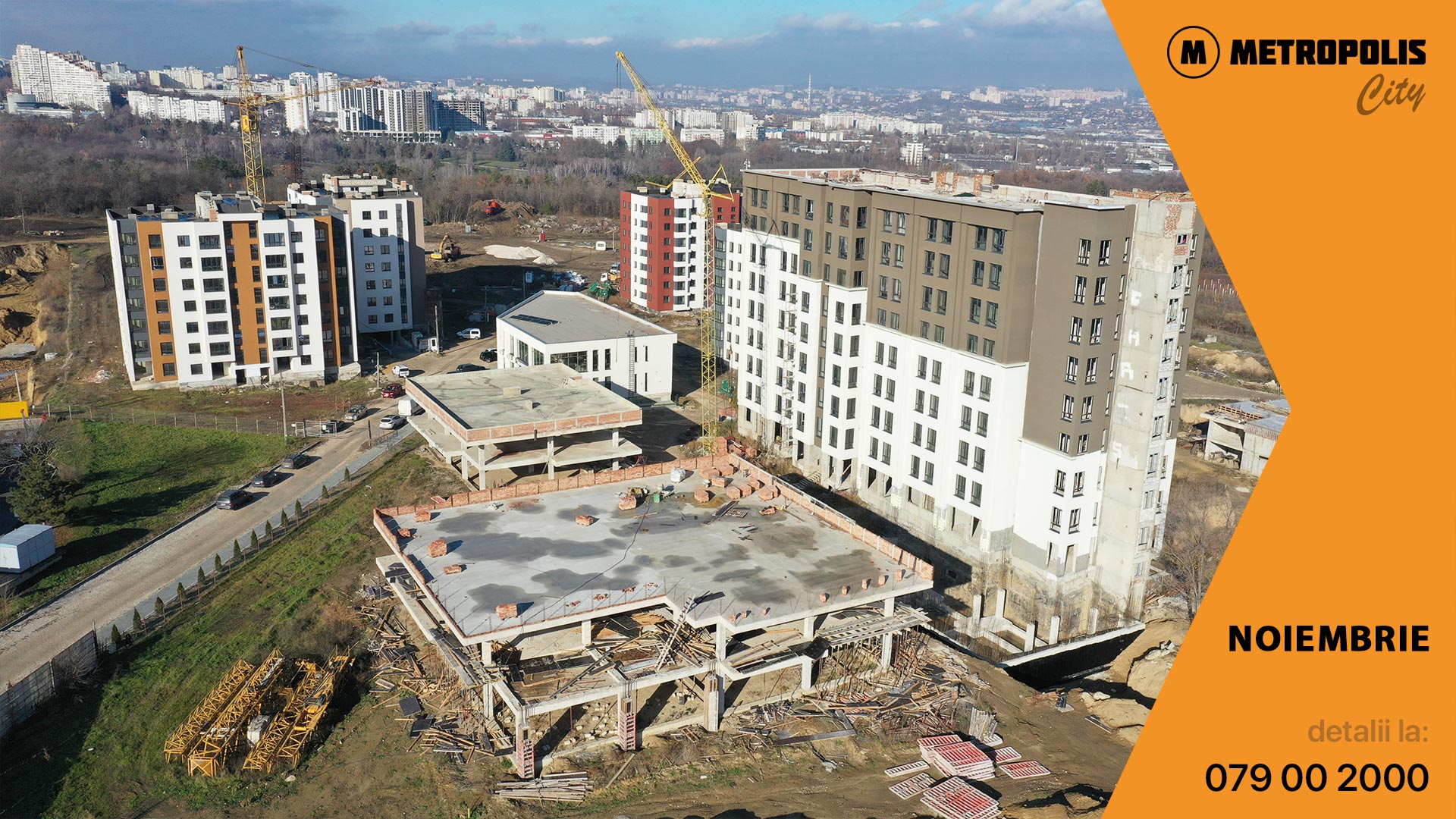

METROPOLIS City. Progresul construcției în luna Noiembrie 2024!

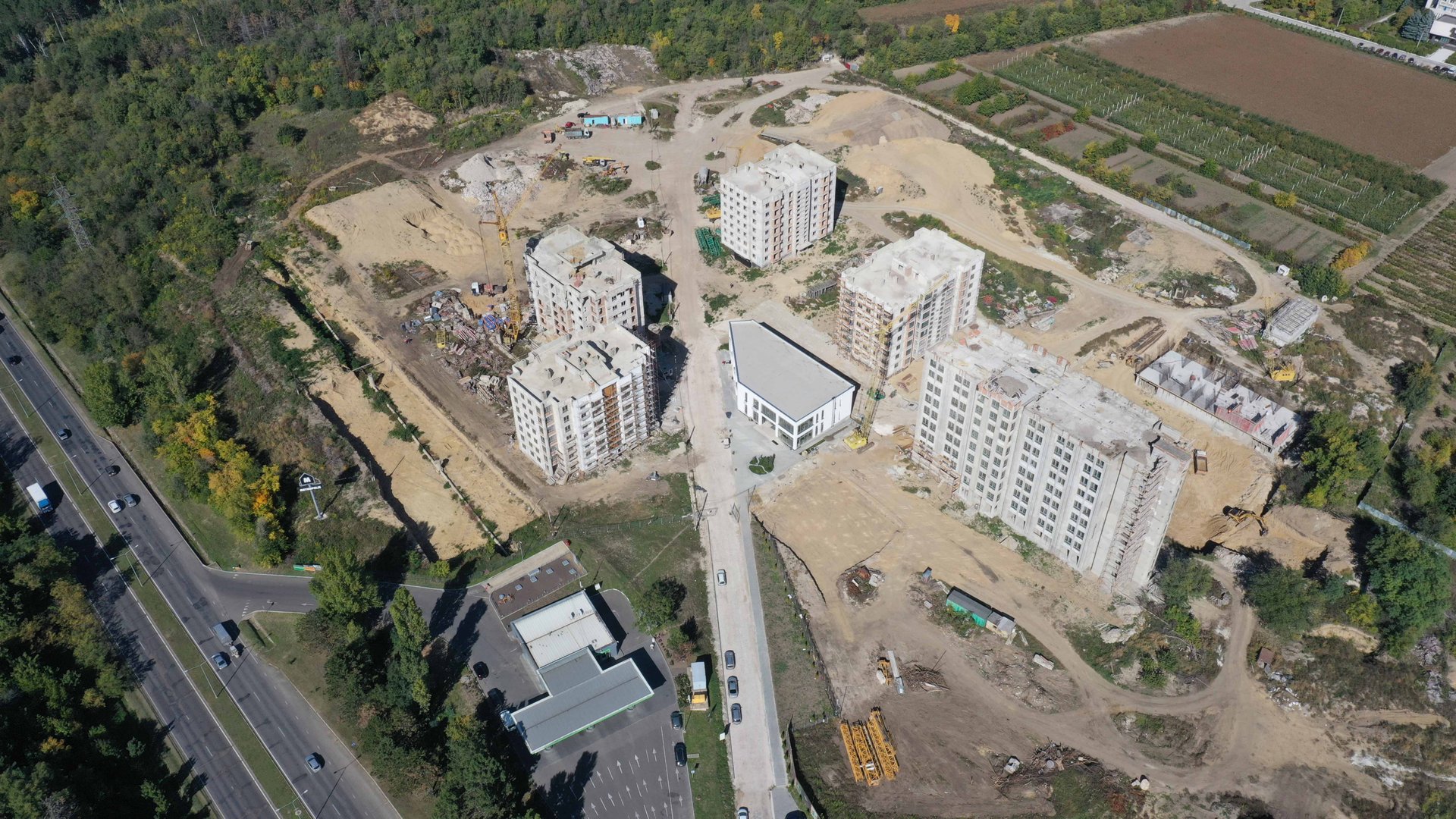

METROPOLIS City. Progresul construcției în luna Octombrie 2024!

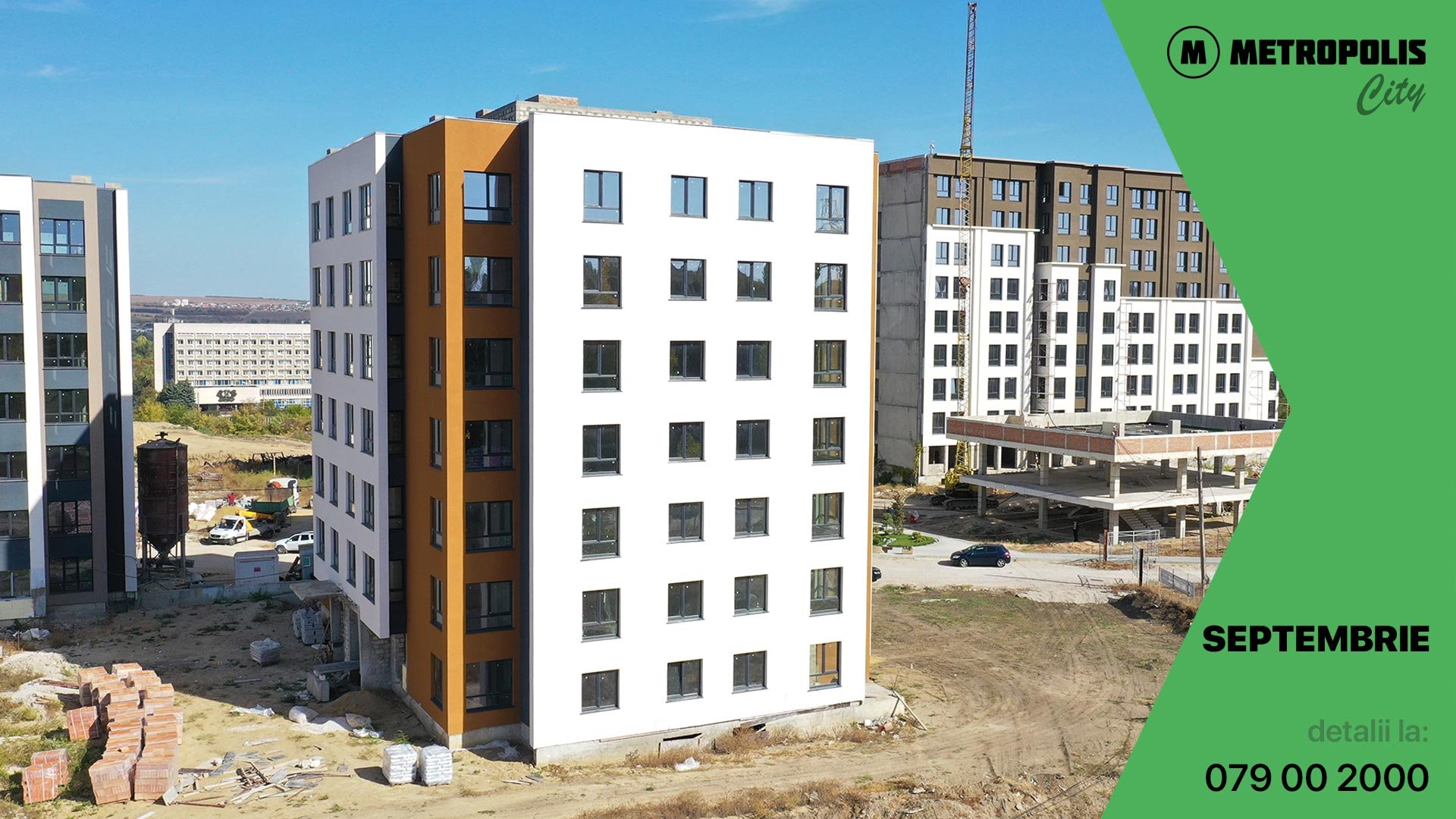

METROPOLIS City. Progresul construcției în luna Septembrie 2024!
📍Block 4D:
✅ Montarea mulajelor (P-6)

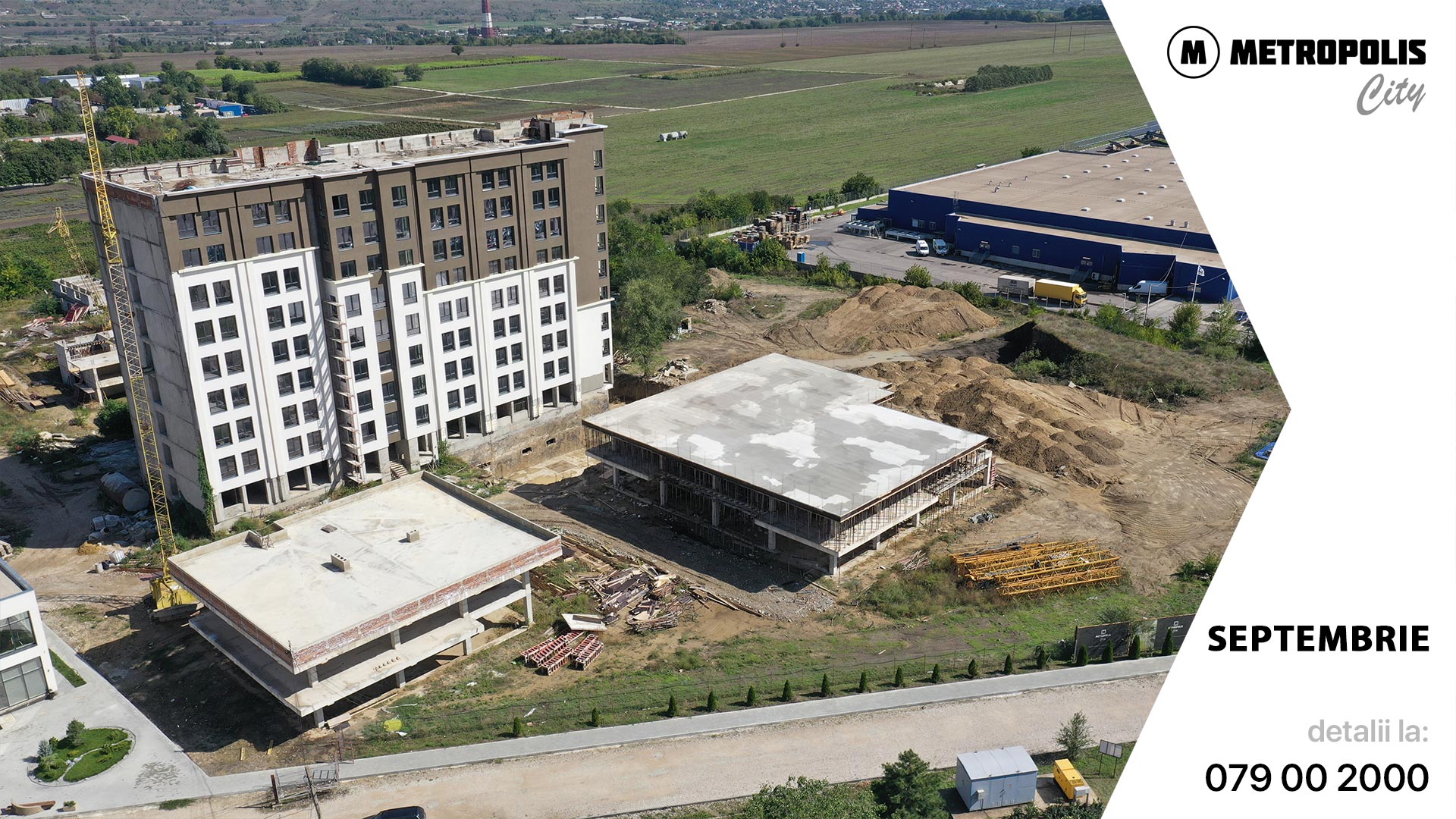

METROPOLIS City. Progresul construcției în luna Septembrie 2024!
✅ Izolarea și finisarea fațadei (P-6)
📍Apart Hotel:
✅ Lucrări de beton (reconstrucție)
📍Bloc comercial B2
✅ Lucrări de beton (2)
✅ Lucrări de beton (acoperis)

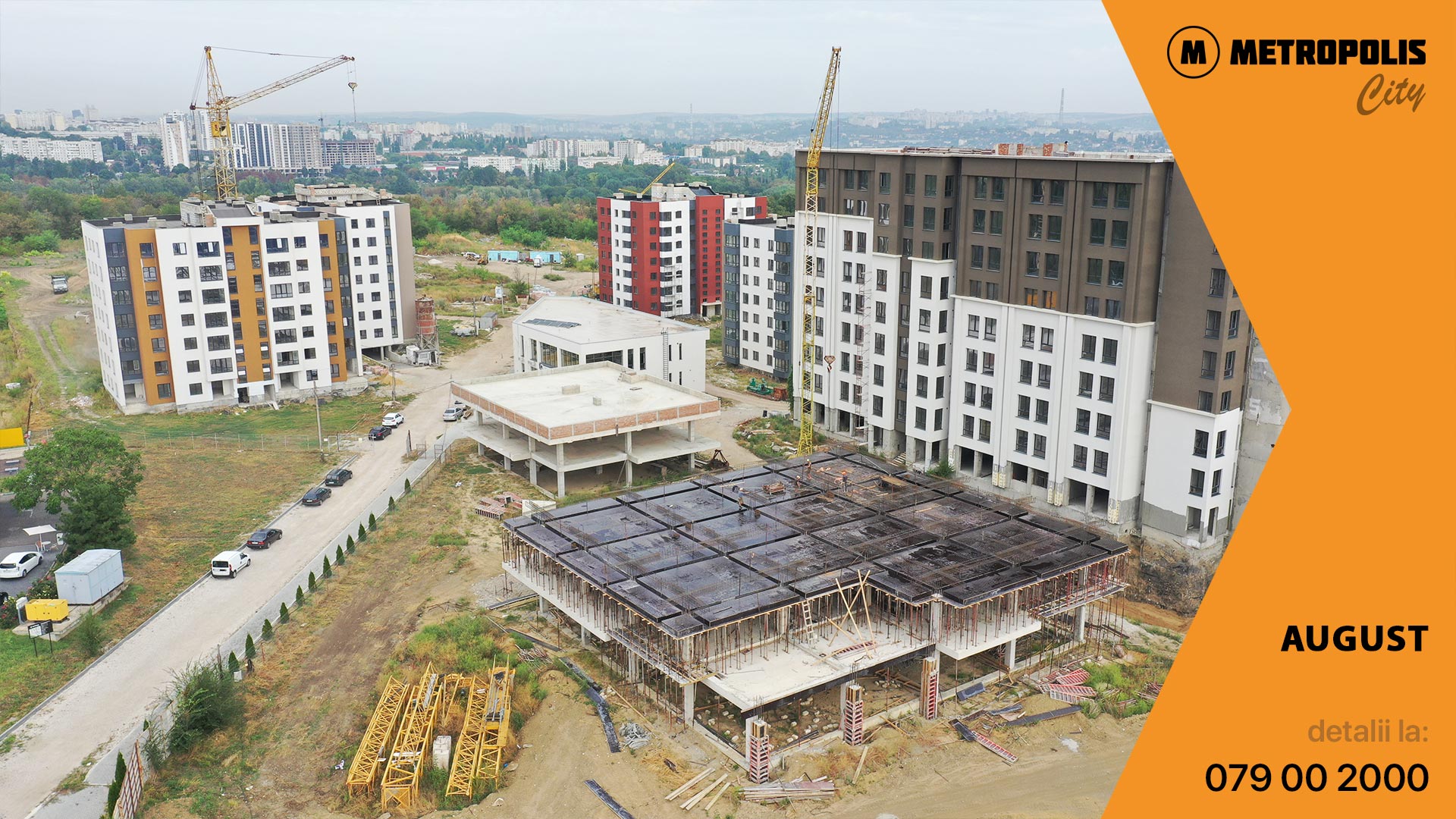

METROPOLIS City. Progresul construcției în luna August 2024!
📍Block 1C:
✅ Instalarea pervazurilor ferestrelor (P-6)
✅ Tencuirea pereților în MOP (1)
METROPOLIS City. Progresul construcției în luna August 2024!
✅ Montarea și tencuirea pereților despărțitori în parcarea subterană (-1)
📍Block 4A:
✅ Tencuirea pereților cu amestec de gips (P-1)
✅ Pereți de zidărie, pereți despărțitori și puțuri de ventilație (6)
✅ Impermeabilizarea acoperișului (крыша)
✅ Tencuirea pereților cu amestec de gips (2)
METROPOLIS City. Progresul construcției în luna Iulie 2024!
📍Block 1B:
✅ Izolarea termică și fonică a pereților în casa scării (1-6)
✅ Tencuirea pereților în casa scării (1-6)
✅ Finisarea lucrărilor la fațadă (1-6)
📍Block 1C:
✅ Izolarea termică și fonică a pereților în casa scării (1-6)
📍Block 4A:
✅ Zidăria pereților despărțitori și a sistemelor de ventilație (5-6)
✅ Lucrări de hidroizolare a acoperișului
📍Block 4B:
✅ Pregătirea fundamentului pentru lucrările de betonare
📍Block 4D:
✅ Finisarea lucrărilor la fațadă (P-6)
📍Apart Hotel:
✅ Lucrări de betonare (reconstrucție)
📍B2:
✅ Lucrări de betonare

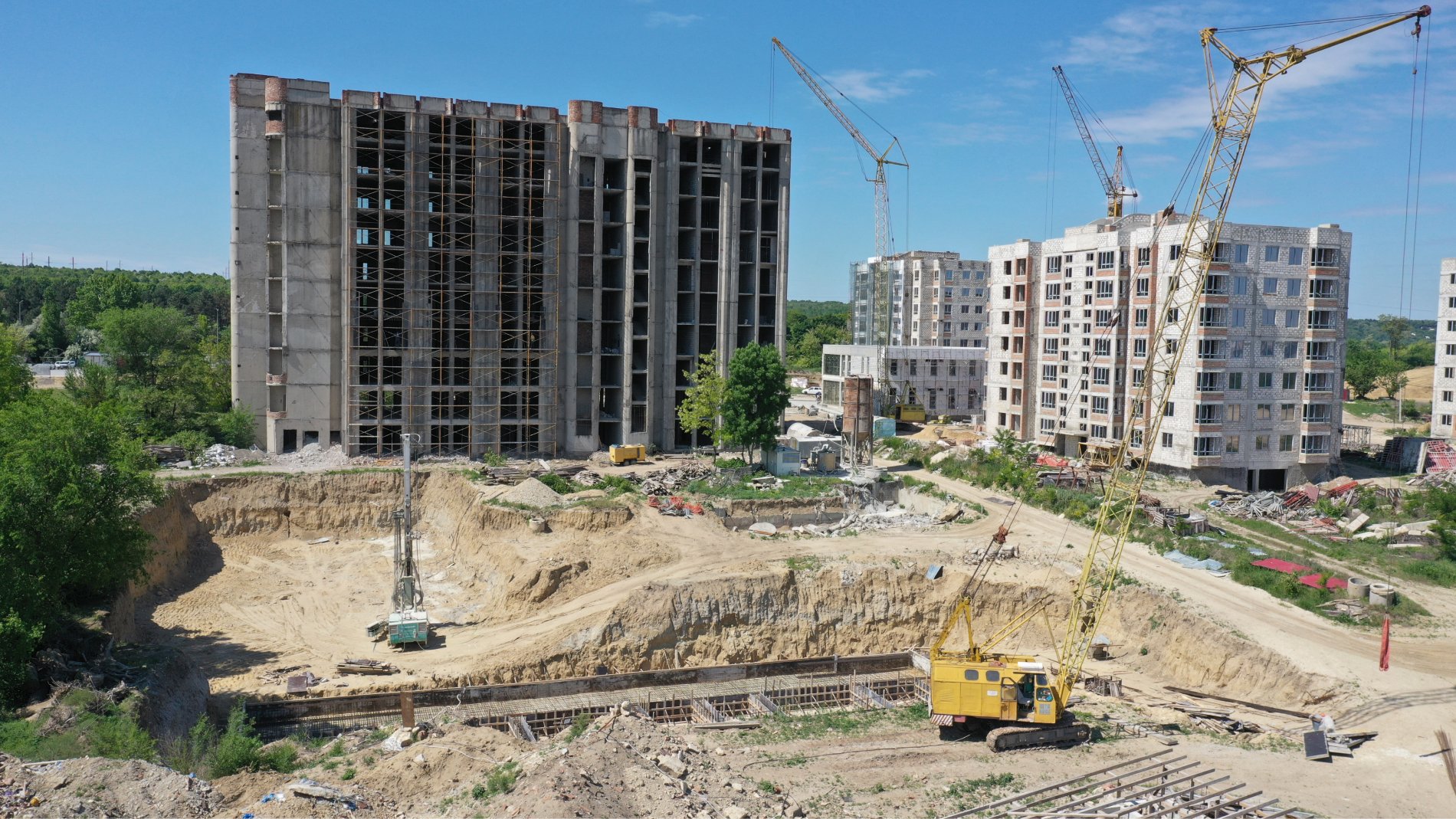

METROPOLIS City. Progresul construcției în luna Iunie 2024!
Block 1B:
Tencuirea pereților cu amestecuri uscate pe bază de ipsos (P,1)
Termoizolarea fațadei (P-6)
Block 4A:
Lucrări de zidărie a pereților și a canalului de ventilație (4-5)
Aplicarea hidroizolării la acoperiș prin pulverizare (Acoperiș)
Block 4B:
Tăierea stratului de beton de pe platforma coloanelor
Block 4D:
Termoizolarea fațadei (P-6)
Apart Hotel:
Lucrări de betonare
B2 (spațiu comercial):
Betonarea coloanelor (P)

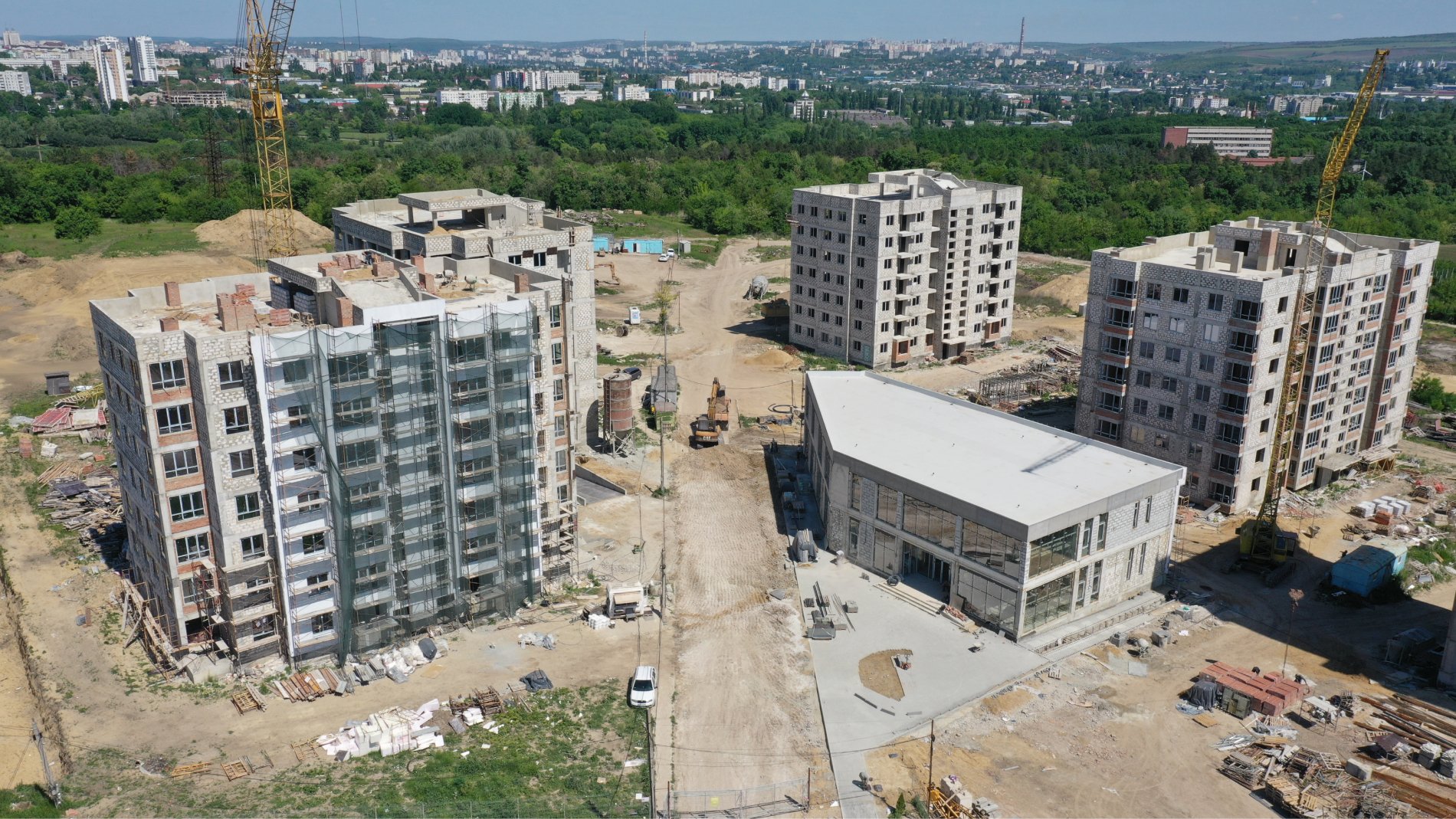

METROPOLIS City. Progresul construcției în luna Mai 2024!
Block 1B:
Tencuirea pereților cu amestecuri uscate pe bază de ipsos (2,3)
Block 1C:
Tencuirea pereților cu amestecuri uscate pe bază de ipsos (P)
Block 4A:
Lucrări de zidărie a pereților și a canalului de ventilație (3-4)
Block 4B:
Instalarea stâlpilor prin injectarea cu jet beton în sol
Apart Hotel:
Lucrări de betonare
Zidăria pereților exteriori la fațadă (spate)
B2 (spațiu comercial):
Betonarea coloanelor (P)
METROPOLIS City. Ход строительства в Апреле 2024 года!
📍Block 4B:
✅ Геодезические работы
✅ Геологические изыскания
✅ Подготовка котлована
📍Block 1B:
✅ Штукатурка стен сухой смесью на гипсовой основе (4,6)
📍Block 1C:
✅ Штукатурка стен сухой смесью на гипсовой основе (6)
📍Block 4A:
✅ Монтаж оконных отливов на фасад
✅ Кладка стен, перегородок и вент шахт
✅ Фасадные работы
📍Block 4D:
✅ Гидроизоляция кровли
📍Apart Hotel:
✅ Бетонные работы

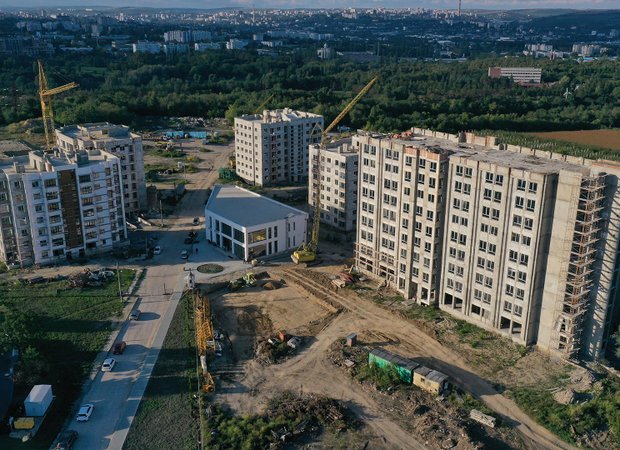

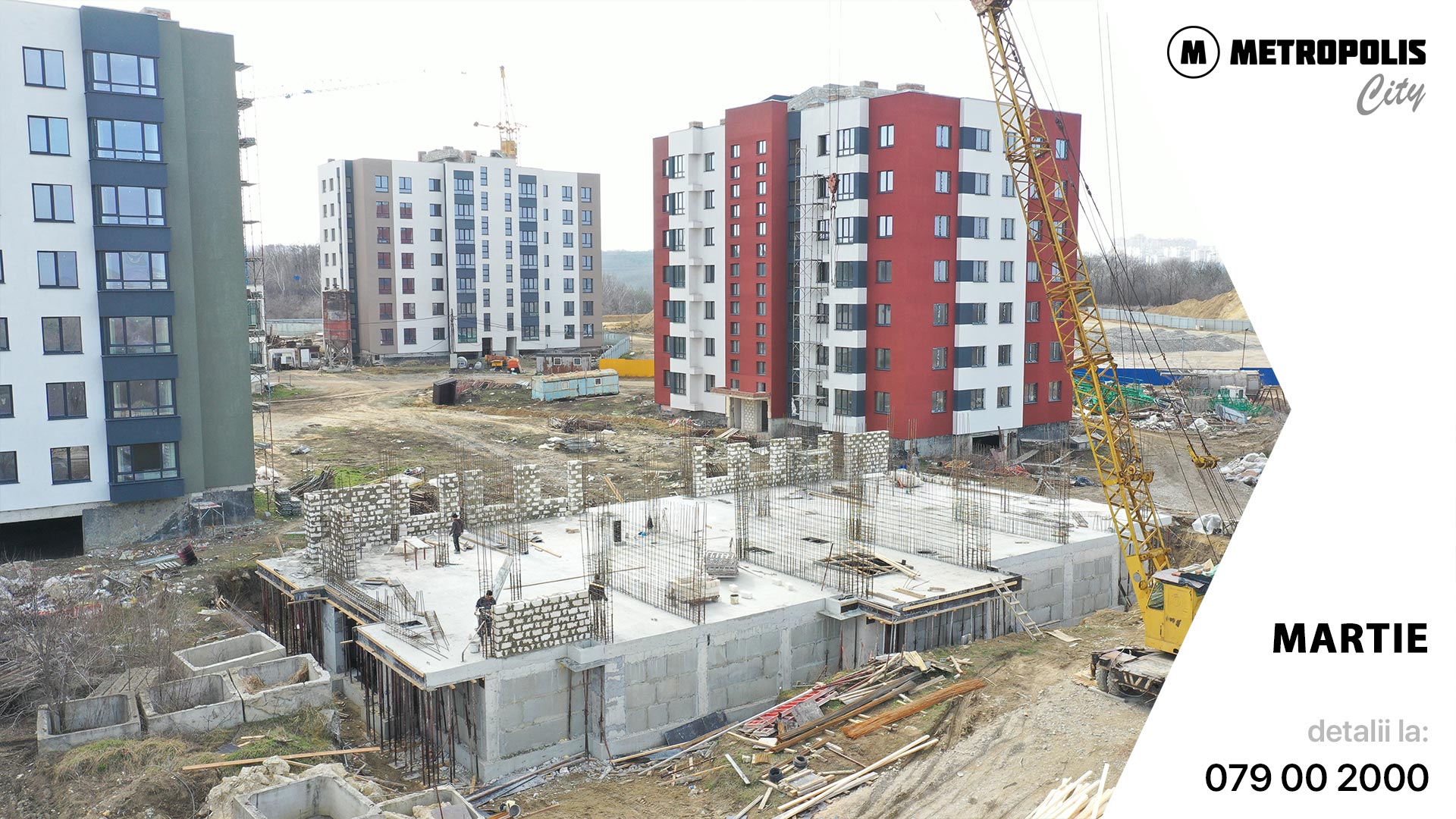

METROPOLIS City. Progresul construcției în luna Martie 2024!
Block 1B:
Montarea geamurilor
Lucrări de zidărie a canalului de ventilație (P-1)
Tencuirea pereților cu amestecuri uscate pe bază de ipsos (5)
Block 1C:
Tencuirea pereților cu amestecuri uscate pe bază de ipsos (4-5)
Block 4A:
Montarea geamurilor
Montarea scurgerilor la fațadă
Instalarea parapeților
Lucrări de zidărie a pereților și a canalului de ventilațieв (2-3)
Lucrări la fațadă (P-6)
Block 4D:
Lucrări la fațadă
Montarea scurgerilor la fațadă
Tencuirea pereților cu amestecuri uscate pe bază de ipsos
Apart Hotel:
Lucrări de betonare

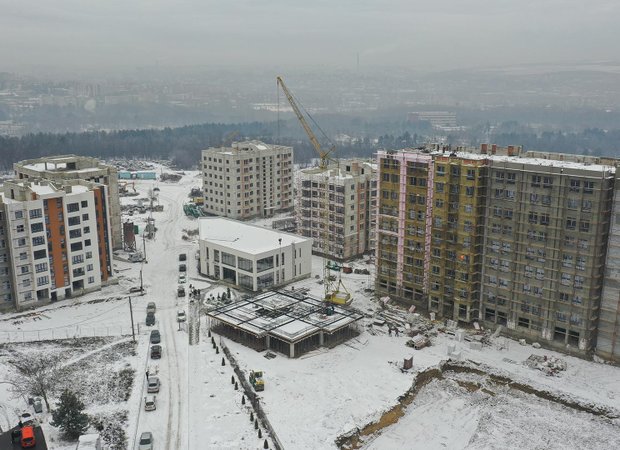

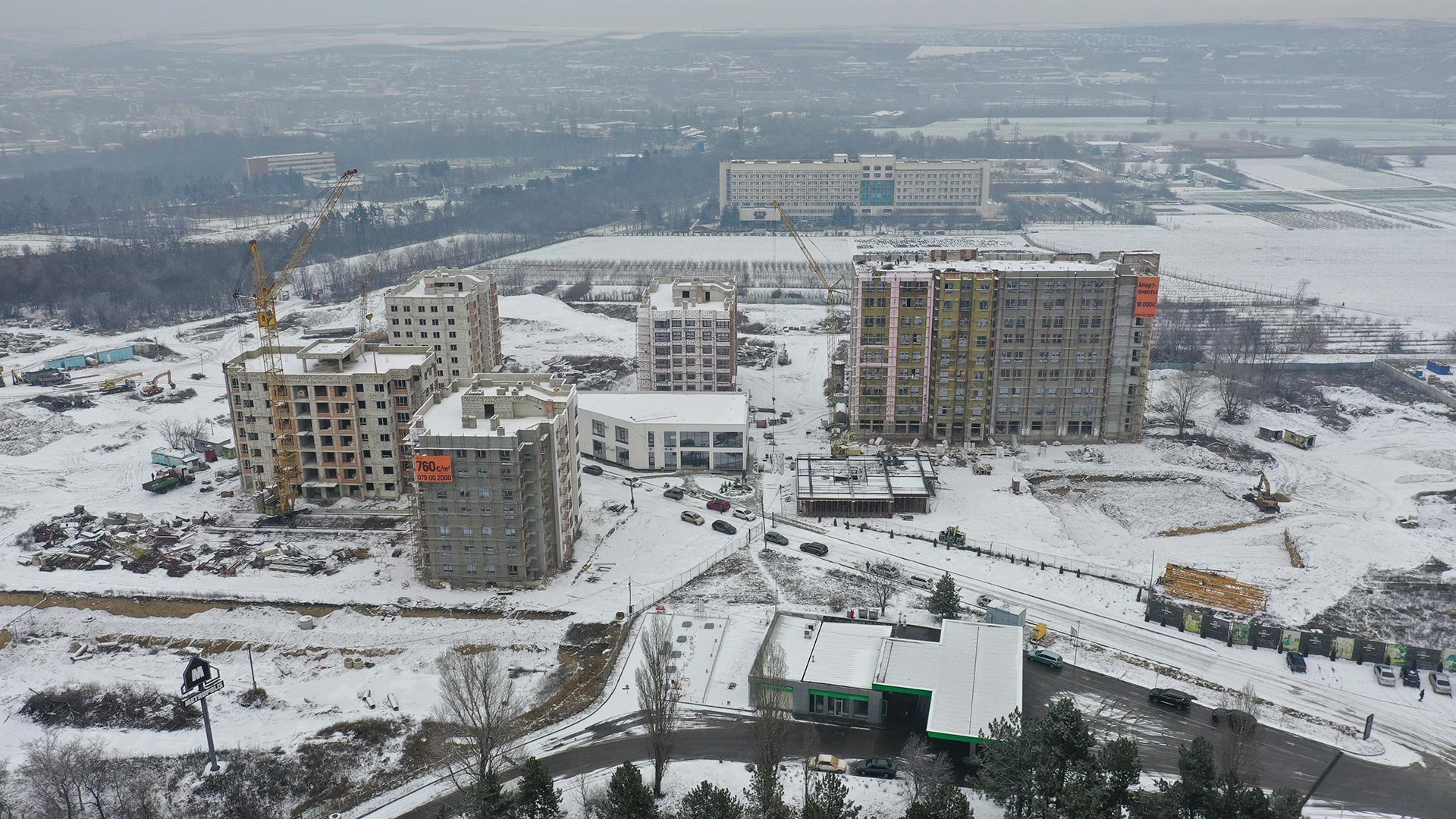

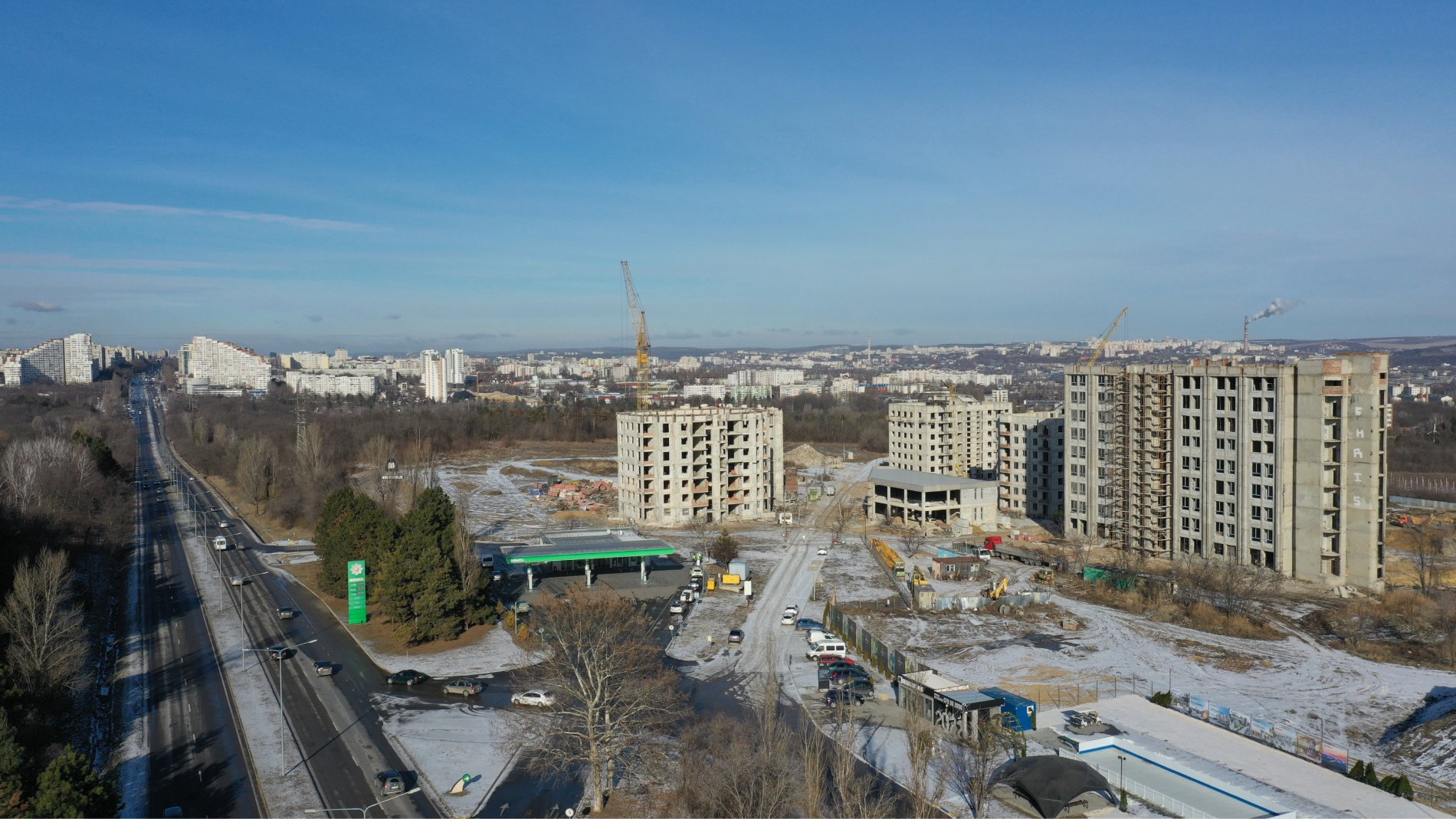

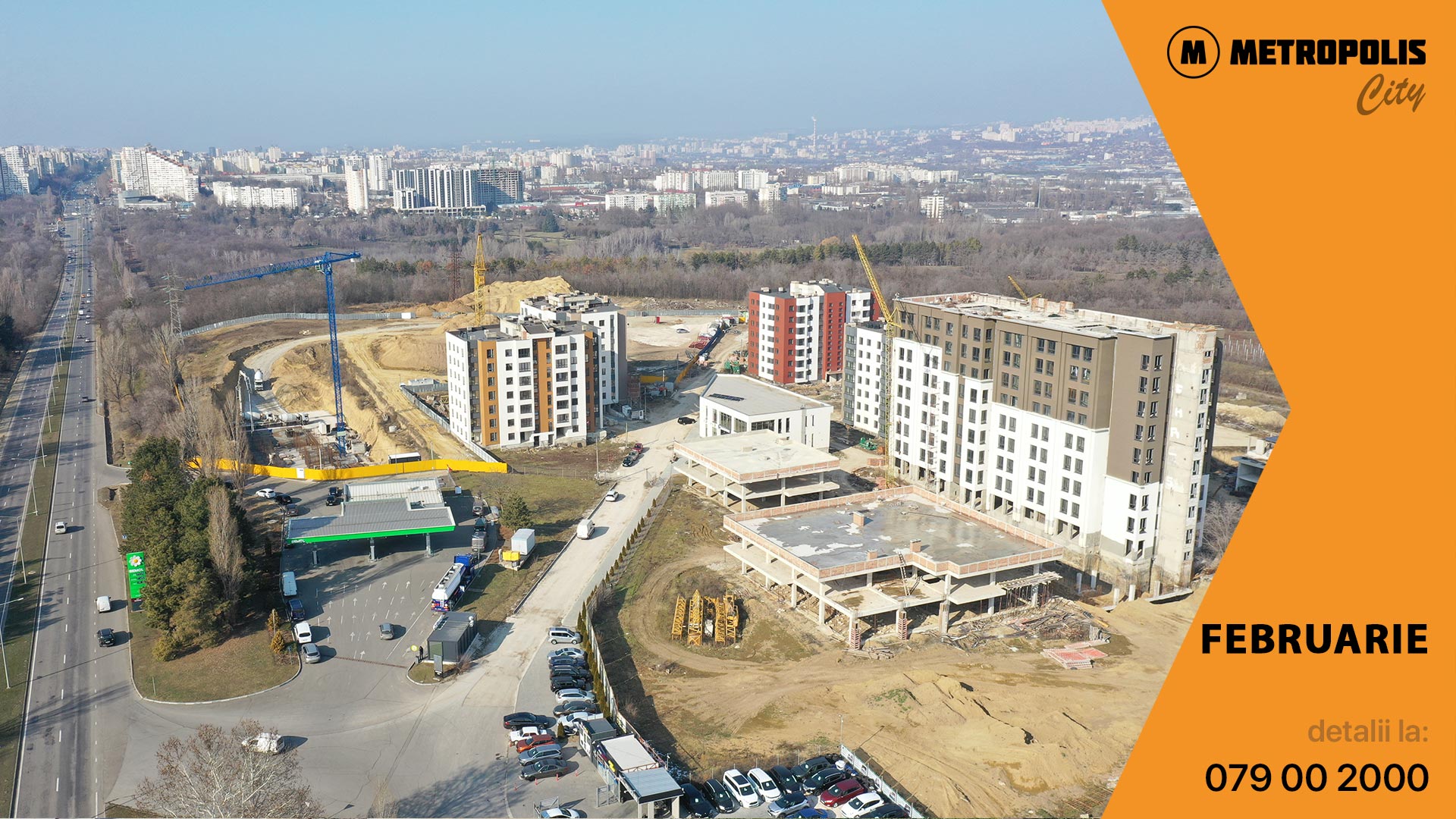

METROPOLIS City. Ход строительства в Феврале 2023 года!
METROPOLIS City. Progresul construcției în luna Februarie 2023!
📍Block 1B:
✅ Кладка стен, перегородок и вентканалов (P-6)
✅ Штукатурка вентканалов
✅ Гидроизоляция кровли
📍Block 1C:
✅ Штукатурка стен сухой смесью на гипсовой основе (4)
📍Block 4A:
✅ Кладка вентканалов
✅ Фасадные работы
📍Apart-Hotel:
✅ Бетонные работы
-------------------------------------------------------------
📍Block 1B:
✅ Lucrări de zidărie și a canalului de ventilație (P-6)
✅ Tencuirea canalului de ventilație
✅ Hidroizolarea acoperișului
📍Block 1C:
✅ Tencuirea pereților cu amestecuri uscate pe bază de ipsos (4)
📍Block 4A:
✅ Zidăria canalului de ventilație
✅ Lucrări la fațadă
📍Apart-Hotel:
✅ Lucrări de betonare

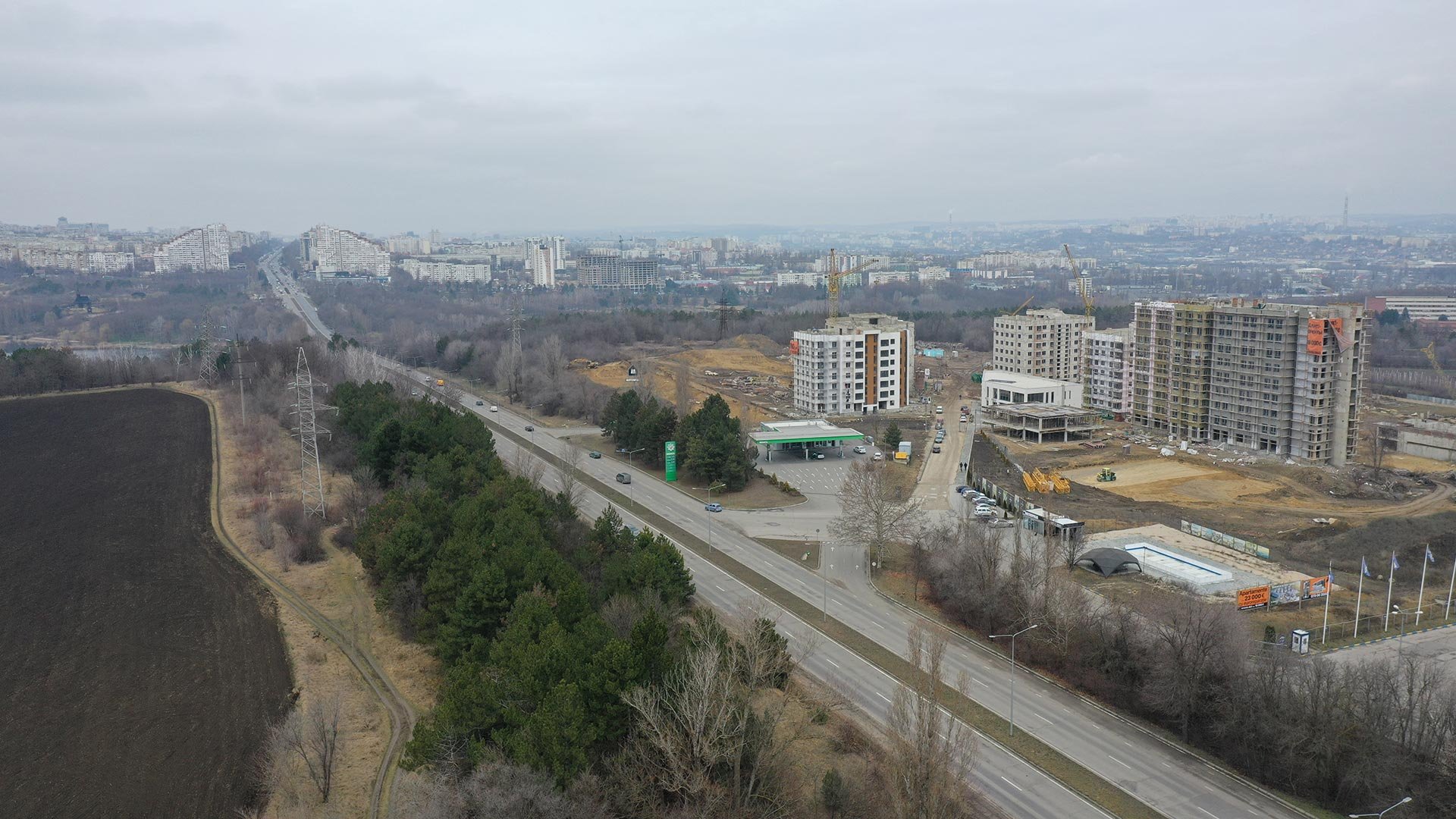

METROPOLIS City. Ход строительства в Январе 2023 года!

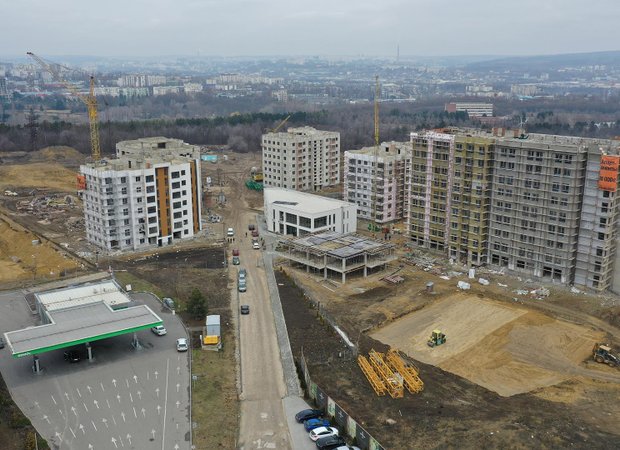

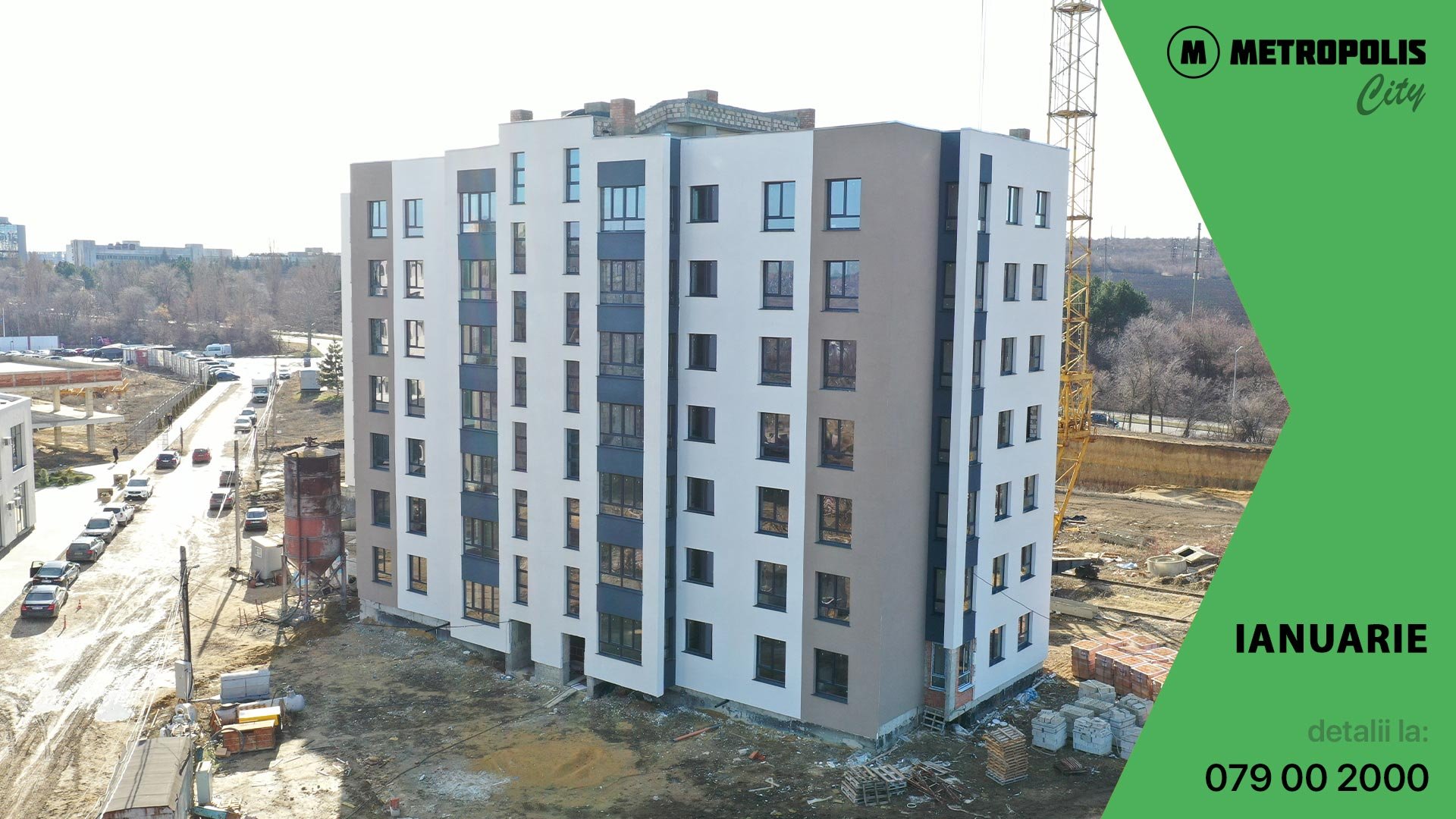

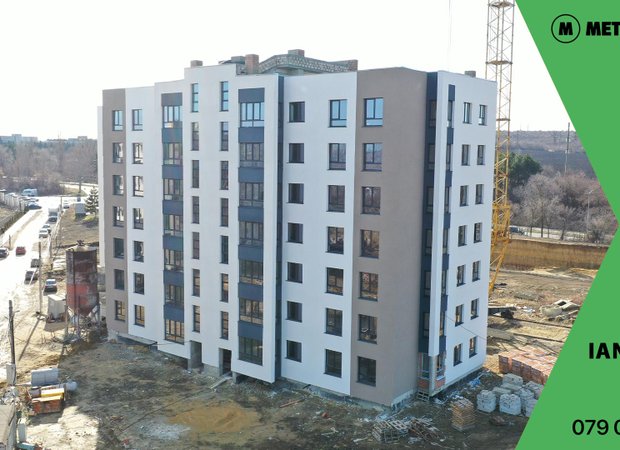

METROPOLIS City. Progresul construcției în luna Ianuarie 2023!
📍Block 4D:
✅ Фасадные работы: Утепление стен (P-6)
📍Block 4A:
✅ Фасадные работы: Утепление стен (P-6)
✅ Кладочные работы (5)
📍Apart-Hotel:
✅ Демонтажные работы согласно проекту
✅ Бетонирование конструктивных элементов
-------------------------------------------------------------
📍Block 4D:
✅ Lucrări la fațadă: Termoizolarea pereților (P-6)
📍Block 4A:
✅ Lucrări la fațadă: Termoizolarea pereților (P-6)
✅ Lucrări de zidărie (5)
📍Apart-Hotel:
✅ Lucrări de demontare conform proiectului
✅ Betonarea elementelor structurale
METROPOLIS City. Ход строительства в Декабре 2023 года!
📍Block 1B:
✅ Гидроизоляция кровли (Крыша)
📍Block 1С:
✅ Термо/фоно-изоляция стен лестничных клеток (P)
✅ Штукатурка стен сухой смесью на гипсовой основе (4)
📍Block 4D:
✅ Штукатурка стен сухой смесью на гипсовой основе (P)
📍Block 4A:
✅ Фасадные работы: нанесение декоративной штукатурки (P-6)
✅ Установка парапетов (Крыша)
✅ Кладочные работы (5)
📍Apart-Hotel:
✅ Демонтажные работы согласно проекту
METROPOLIS City. Ход строительства в Ноябре 2023 года!
📍Block 1B:
✅ Кладка стен, перегородок, вент.шахт (5,6)
📍Block 1С:
✅ Штукатурка стен гипсовой смесью (3)
✅ Гидроизоляция кровли (Крыша)
📍Block 4D:
✅ Штукатурка стен гипсовой смесью (5)
📍Block 4A:
✅ Армирование фасадных стен и выравниврние (P-6)
📍Apart-Hotel:
✅ Демонтаж существующих стен согласно проекту (-1, P, 1)

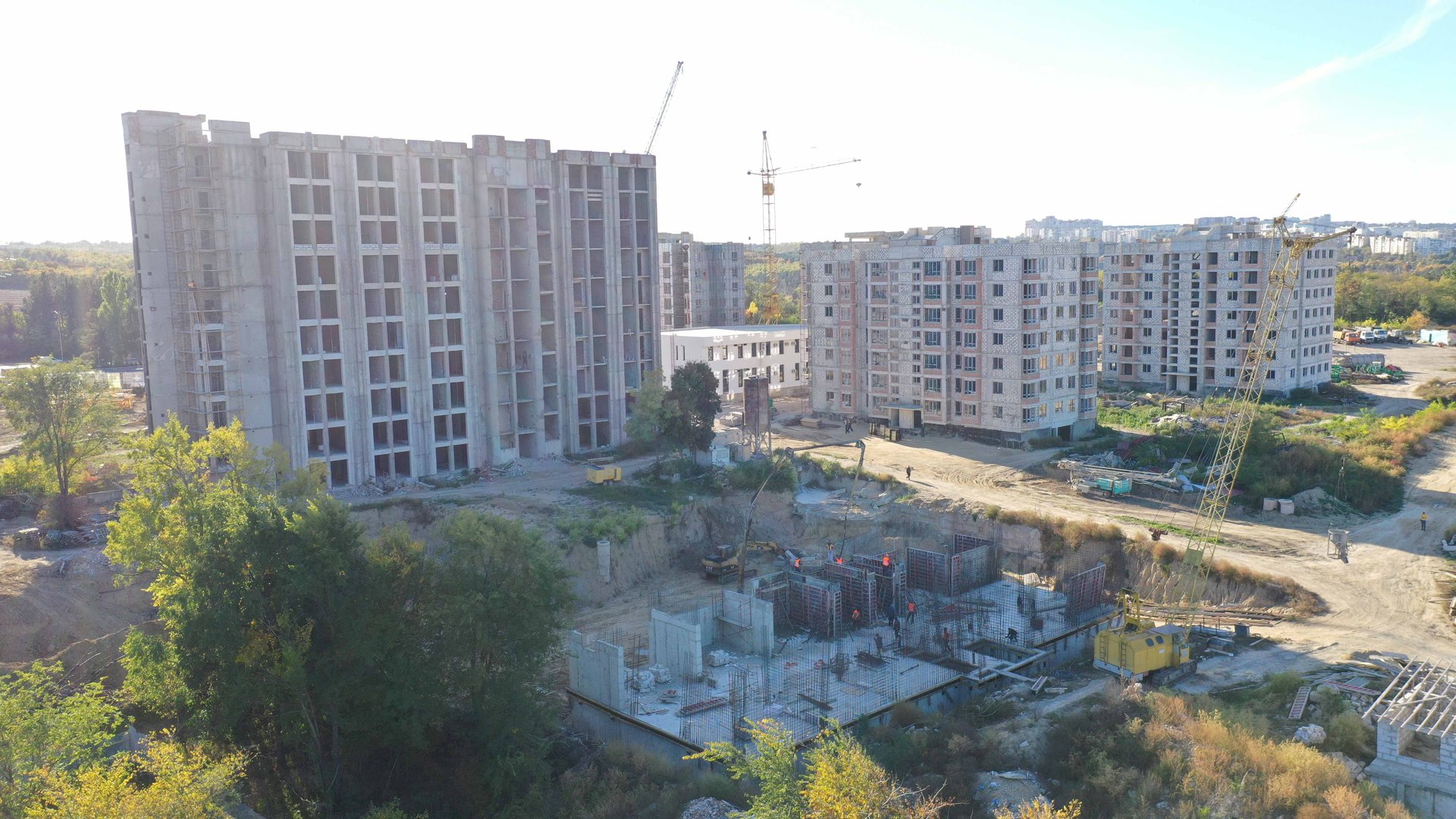

METROPOLIS City. Ход строительства в Октябре 2023 года!
📍Block 1B:
✅ Установка парапетов (Крыша)
✅ Кладка стен, перегородок, вент.шахт (5,6)
📍Block 1С:
✅ Штукатурка внутренних стен гипсовой смесью (2)
✅ Кладка стен, перегородок (P)
📍Block 4D:
✅ Установка парапетов (Крыша)
✅ Штукатурка внутренних стен гипсовой смесью (5)
📍Block 4A:
✅ Установка стеклопакетов
✅ Утепление фасада (P-6)
📍Bloc comercial 1
✅ Утепление кровли и устройство стяжки
📍Apart-Hotel:
✅ Демонтаж стен согласно проекту (2-4)
METROPOLIS City. Ход строительства в Сентябре 2023 года!
METROPOLIS City. Progresul construcției în luna Septembrie 2023!
📍Block 1B:
✅ Кладка вентиляционных шахт (5)
✅ Кладка стен и перегородок (5,6)
✅ Бетонирование перемычек (5,6)
✅ Штукатурка котельцовых стен в помещениях цементно-песчаным раствором
📍Block 4A:
✅ Бетонирование лестниц (4-6)
✅ Штукатурка котелцовых стен в помещениях цементно-песчаным расвором (P)
📍Apart-Hotel:
✅ Фасадные работы: вырвнивание, армировка, нанесение декоративной штукатурки (P-8)
METROPOLIS City. Ход строительства в Августе 2023 года!
📍Block 1B:
✅ Кладка вентиляционных шахт (2-3)
✅ Кладка стен на балконах (P,1,2,3)
✅ Фасадные работы: нанесение декоративной штукатурки (P-6)
📍Apart-Hotel:
✅ Фасадные работы: утепление минеральной ватой (P-8)
✅ Штукатурка стен помещений (1)
METROPOLIS City. Ход строительства в Июле 2023 года!
📍Block 1B:
✅ Монтаж окон (P-6)
✅ Утепление кровли полистиролбетоном и последуюшим выравниваем цементно-песчаной стяжкой стяжкой (Кровля)
✅ Фасадные работы: аримрование и выравнивание (P-6)
📍Block 4D:
✅ Штукатурка внутренних стен гипсовой смесью по маякам (2-3)
📍Block Aпарт-отель:
✅ Кладочные работы: Стены, перегородки, вентшахты (1-2)
📍B1:
✅ Кладочные работы: Вентшахты, парапет (Кровля)

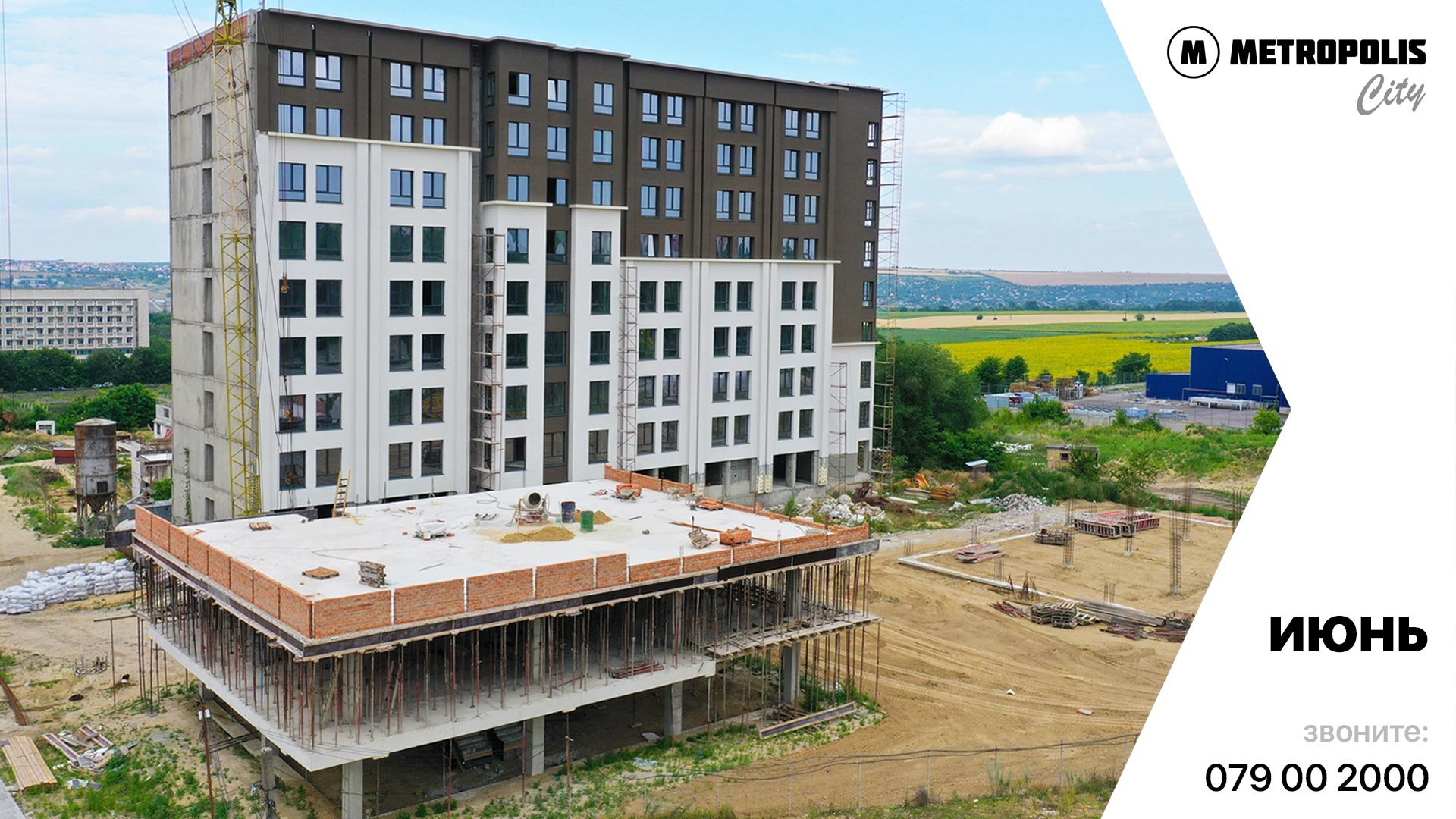

METROPOLIS City. Ход строительства в Июнь 2023 года!
📍Block 1B:
✅ Утепление фасада (P-6)
✅ Установка отливов на фасад (P-6)
📍Block 4D:
✅ Штукатурка внутренних стен гипсовой смесью по маякам (1)
✅ Армирование фасада сеткой на клею с последующим выравниванием (P-6)
✅ Нанесение декоративной штукатурки на фасад (P-6)
📍Block 4A:
✅ Утепление кровли полистиролбетоном и последуюшим выравниваем цементно-песчаной стяжкой стяжкой (Кровля)
📍Block 1B:
✅ Армирование фасада сеткой на клею с последующим выравниванием (P-6)
✅ Нанесение декоративной штукатурки на фасад (P-6)
✅ Кладка вентиляционных шахт на кровле (Кровля)
📍Block 1С:
✅ Утепление кровли полистиролбетоном и последуюшим выравниваем цементно-песчаной стяжкой (Кровля)
📍Block 4D:
✅ Утепление кровли полистиролбетоном и последуюшим выравниваем цементно-песчаной стяжкой(Кровля)
✅ Утепление фасадных стен (P-6)
📍Block B2 Delta:
✅ Мнолитные работы по фундаменту здания
📍Апарт-Отель:
✅ Нанесение декоративной штукатурки на фасад (P-8)
Ход строительства Апрель 2023 года
📍Block 1B:
✅ Утепление фасада (P-6)
✅ Монтаж армирующей фасадной сетки (P-6)
✅ Кладка стен (6-Teh)
📍Block 4D:
✅ Утепление фасада (P-6)
📍Block B2 Delta:
✅ Бетонирование ленточного фундамента
📍Апарт-Отель:
✅ Кладка стен (7)
✅ Кладка перегородок (7)
✅ Кладка вентиляционных шахт (7)
📍Block 1B:
✅ Утепление фасада (P-6)
✅ Монтаж армирующей фасадной сетки (P-6)
✅ Нанесение декоративной штукатурки на фасад (P-6)
📍Block 1C:
✅ Нанесение декоративной штукатурки на фасад (P-6)
📍Block 4D:
✅ Утепление фасада (P-6)
✅ Монтаж армирующей фасадной сетки (P-6)
✅ Нанесение декоративной штукатурки на фасад
📍Block B1 Gamma:
✅ Бетонирование плиты покрытия (2)
📍Block B2 Delta:
✅ Устройство бетонной подготовки под фундамент
📍Апарт-Отель:
✅ Монтаж армирующей фасадной сетки (P-8)
✅ Кладка стен (1-3;8)
✅ Кладка перегородок (6-7)
✅ Кладка вентиляционных шахт (6-7)
✅ Кладка парапета (Кровля)
📍Block 1B:
✅ Армирование фасада сеткой (P-6)
📍Block 1C:
✅ Армирование фасада сеткой (P-6)
📍Block 4D:
✅ Утепление фасада (P-6)
✅ Армирование фасада сеткой (P-6)
📍Block IT1:
✅ Устройство монолитной плиты перекрытия (2)
✅ Устройство монолитных колонн (2)
✅ Устройство монолитной лестницы (1-2)
📍Апарт-Отель:
✅ Армирование фасада сеткой (P-9)
📍Block 1B:
✅ Утепление фасада (P-6)
✅ Монтаж подоконников
📍Block 1C:
✅ Утепление фасада (P-6)
✅ Монтаж оконных отливов на фасад
📍Block 4A:
✅ Монтаж окон
📍Block IT1:
✅ Бетонирование колонн (1)
✅ Изготовление опалубки перекрытия
📍Апарт-Отель:
✅ Кладка парапета
✅ Утепление фасада (P-6)

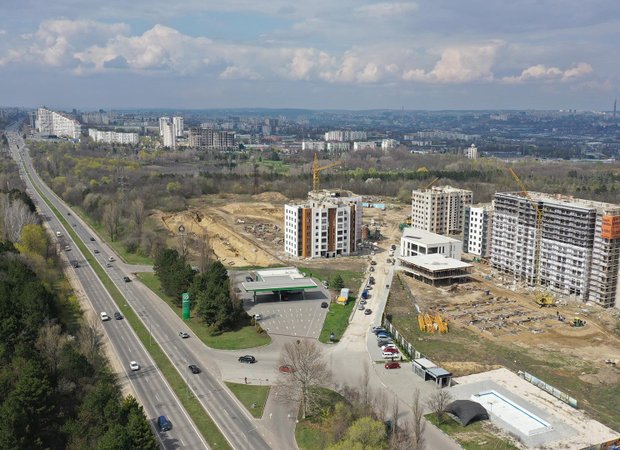

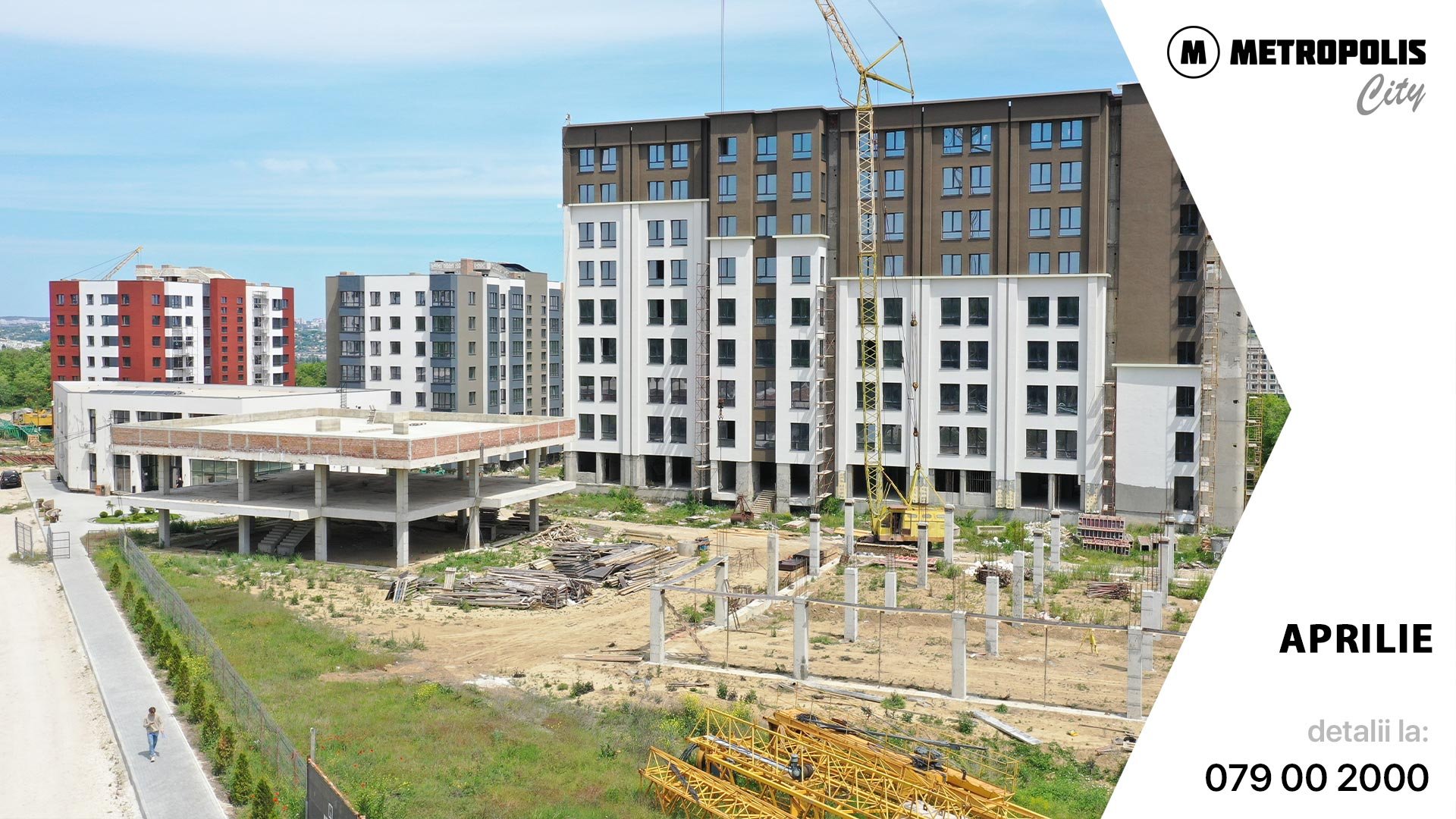

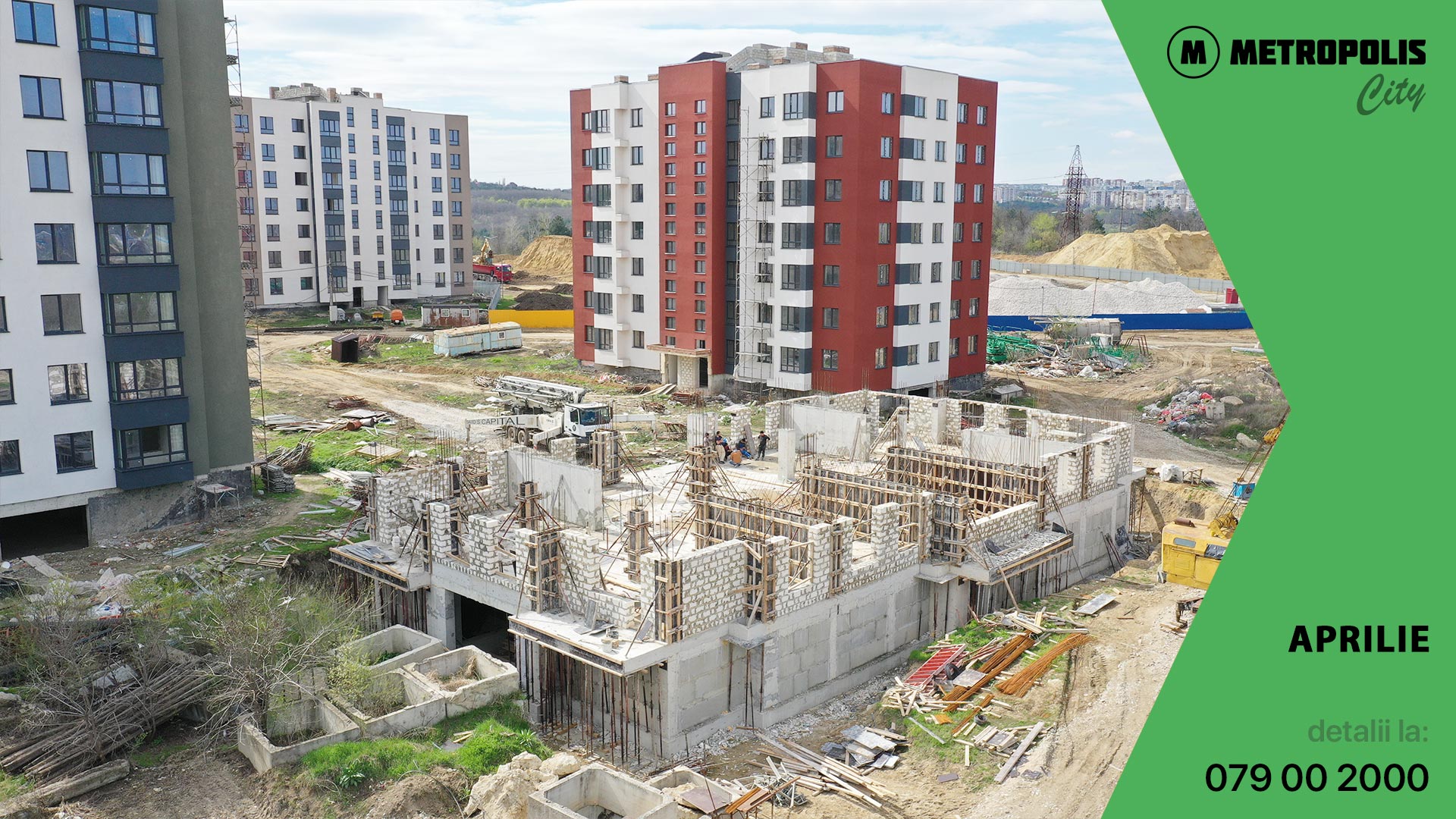

METROPOLIS City. Progresul construcției în luna Aprilie 2024!
Block 1B:
Zidăria pereților exteriori. Et.2
Block 1C:
Armarea planșeului. Et.3
Block 4D:
Finisată zidăria pereților exteriori din blocuri de calcar. Et.3
Betonarea planșeului monolit. Et.4

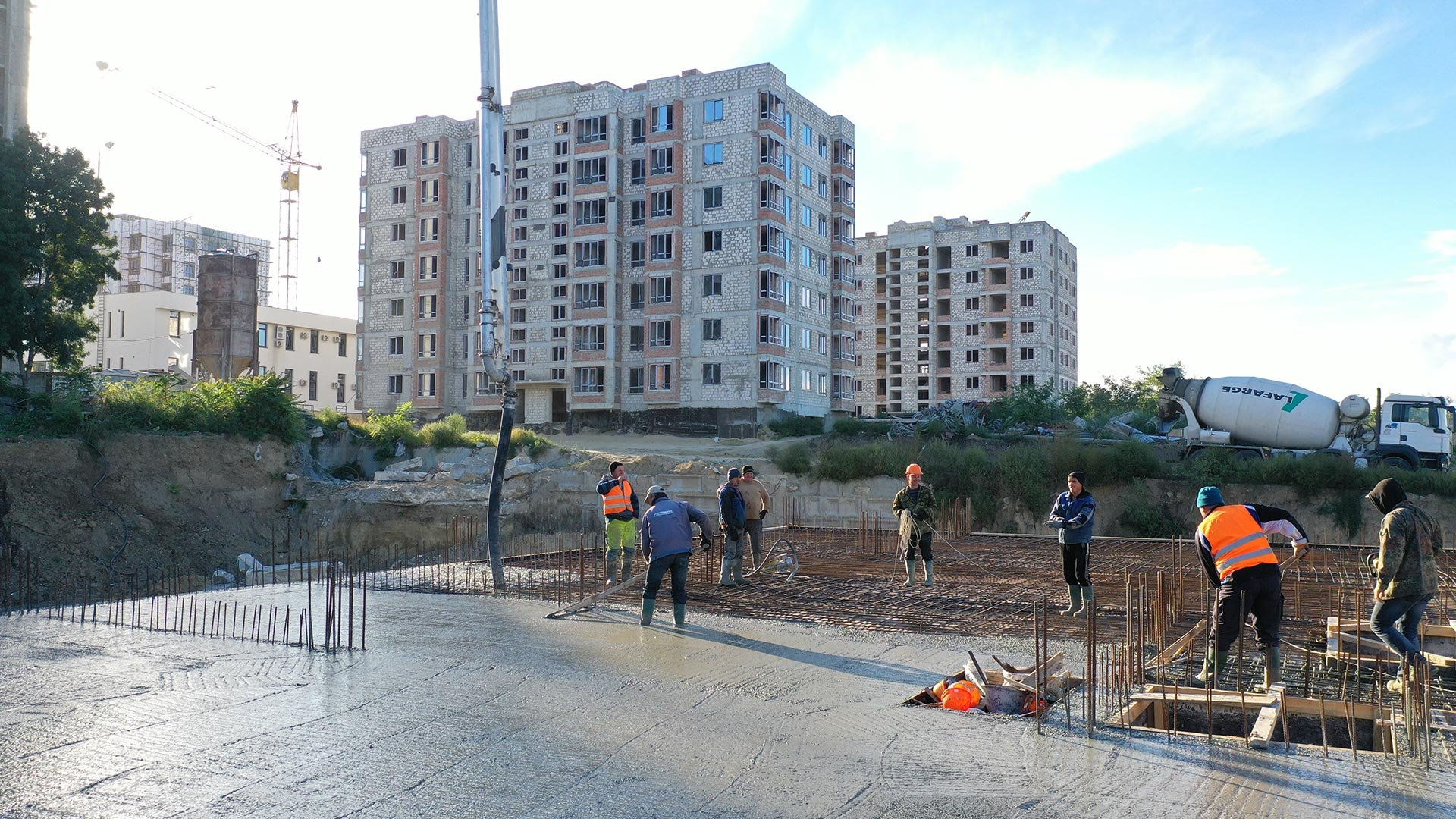

Block 4A
Betonarea fundației continue
